ユニット倉庫
Unit Warehouse
主に室外機ユニットやポンプユニット向けに
2.8t吊り天井クレーンを2機設置し
安全に吊れるように設計しています。
室外機ユニット数約20ユニットを作成・保管でき、
工場内にトレーラー等の進入も可能です。
工場内で施工する為、雨風にも当たらず
品質もよく作業員のストレスや労力も
軽減することができます。
また、工期遅延による搬入予定機器の
m²貸短期預かりも可能で、
お客様のニーズに応えることができます。
近年では職場環境の改善にも注視され、
また作業員もそのような環境のもとで
就業したいとの声も耳にします。
PCルームも完備し、図面の作図や修正等も
その場で対応することができます。
用途: | ユニット倉庫、貸倉庫 |
---|---|
住所: | 兵庫県姫路市飾磨区阿成植木1099 |
敷地面積: | 831m²(251坪) |
建築面積: | 404m²(122坪) |
延床面積: | 566m²(171坪) |
構造・規模: | S造・2階建 |
※クリックすると画像が拡大します
Floor Plan

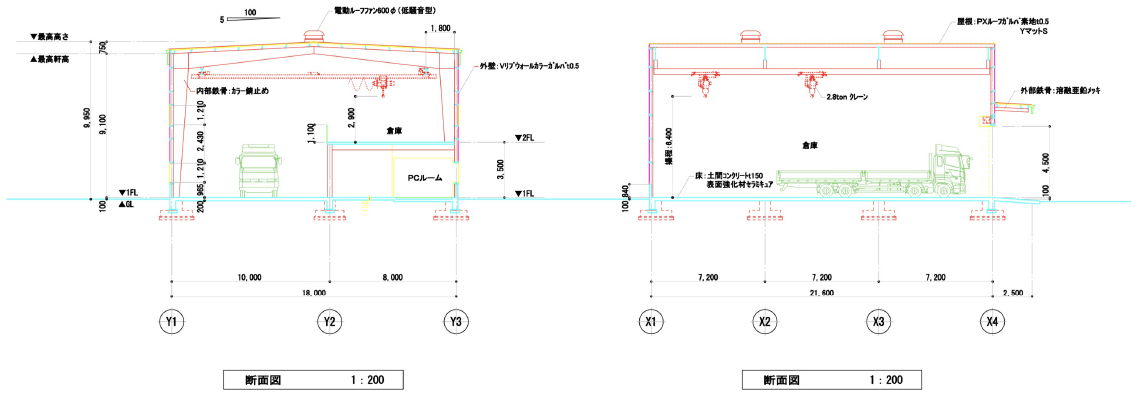

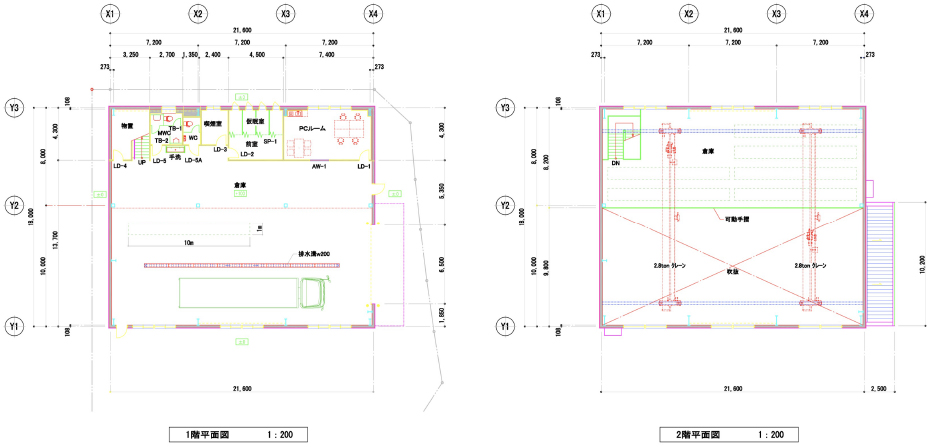

ユニット倉庫図面
Flow
室外機ユニット出荷までの流れ
-
- STEP.01打ち合わせ
-
お客様の意向やユニット作成に必要な情報をヒアリングします。
-
- STEP.02工程表の作成
-
打ち合わせでヒアリングした内容を基に、最適な工法を検討して工程表を作成します。
-

- STEP.03施工図作成
-
架台の強度計算、室外機ユニットの耐震計算書の作成も各現場の基準に合わせて行います。
-

- STEP.04架台製作・組立
-
施工図を基に架台を作成し、組立を行います。
-

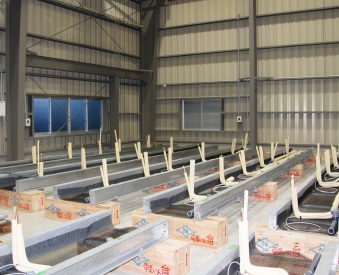

- STEP.05配管・配線施工
-
対象現場で施工している業者、又は当社協力業者により施工を行い、作業条件の良い場所にて作業を行いますので安全・品質が向上します。
又、冷媒配管の並び、蹴り出し寸法を現場と連携させ現場での連結作業をスムーズにさせます。
-

- STEP.06ドレン板取付
-
ドレン板取付を行い、板間の隙間を耐候性のあるシール材にて養生を行います。
-

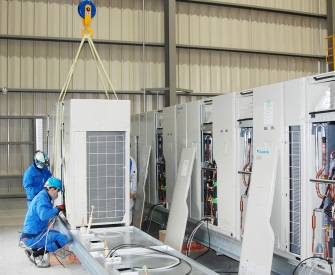

- STEP.07室外機据付
-
客先担当者が立ち会いのもと、施工図、納入仕様書を確認しながら、室外機の据付を行い、接続ボルトの増締をします。
-

- STEP.08冷媒配管配線施工
-
冷媒配管の耐圧試験も終わらせておく為、現場での修復作業の発生を防ぐことが出来ます。
-

- STEP.09室外機ユニット完成
-
完成した室外機ユニットは、出荷までの間、M2階に揚重して仮置きします。
-

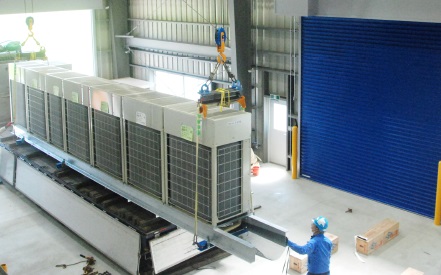

- STEP.10室外機ユニット積込み・出荷
-
ユニット倉庫内の天井クレーンにて専用トラバーサを使用し、協力業者トラックに積込みを行い、現場までの搬送を行います。

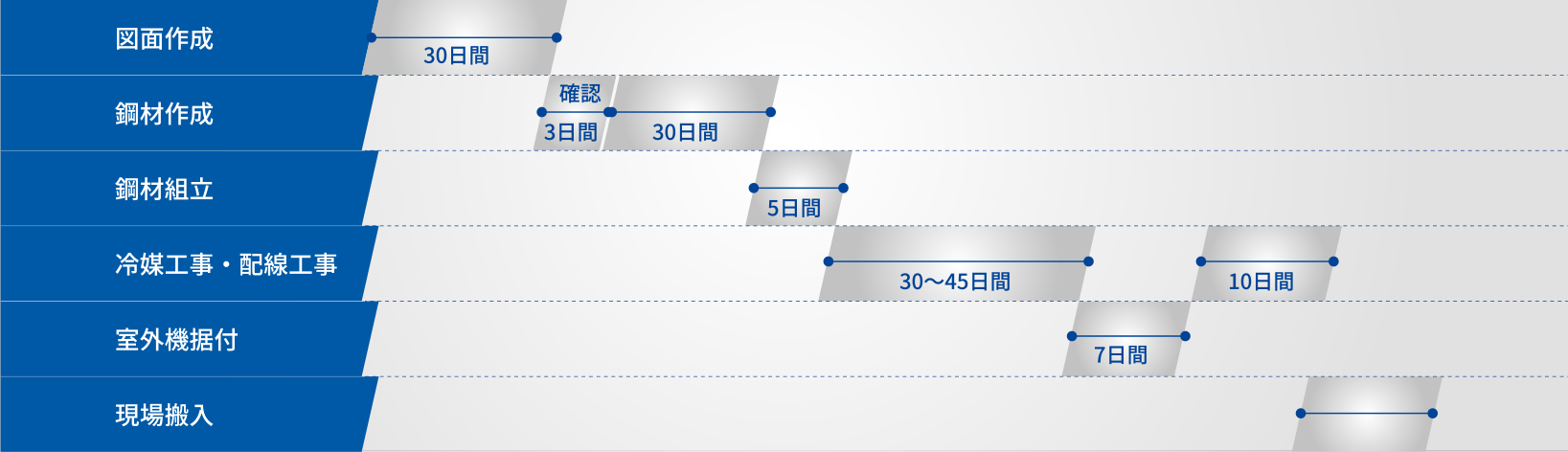

Schedule
ユニット搬入までのスケジュール
(20ユニットの場合)
